Ebero America Banner
Hydroelectric

Conflictos Socioambientales y la Gestión de Cuencas

Por: Redacción InnCE

La hidroelectricidad atraviesa su crisis de identidad más profunda. Aunque sigue siendo la principal fuente de energía limpia a escala global —aportando cerca del 14% de la generación total, según la IEA (2025)— el modelo de “comando y control” que justificó décadas de grandes represas ha perdido vigencia técnica, política y social. El éxito de estos proyectos ya no se mide en metros cúbicos de concreto, sino en la capacidad de operar dentro de un ecosistema humano y biológico cada vez más exigente.

La vulnerabilidad del agua como riesgo operativo

El cambio climático dejó de ser una variable de largo plazo para convertirse en un riesgo operativo del presente. Durante 2024 y 2025, sequías prolongadas en Iberoamérica redujeron drásticamente el factor de planta de embalses críticos, obligando a despachar térmicas de respaldo a costos elevados. El WEF (2025) advirtió que la seguridad energética regional enfrenta una exposición inédita a la variabilidad climática, lo que refuerza dos imperativos: diversificar el mix eléctrico y modernizar las centrales existentes para operar con caudales menores a los históricos.

Dos líneas tecnológicas dominan la agenda

El primero es el almacenamiento por bombeo. Confirmado por la IHA (2025) como el mayor sistema de almacenamiento del mundo —con más del 90% de la capacidad global instalada—, se reinventa almacenando excedentes solares y eólicos durante el día y devolviéndolos a la red en períodos de demanda nocturna. La tendencia es reconvertir represas convencionales en sistemas de circuito cerrado, evitando nueva infraestructura civil.El segundo son las turbinas de bajo impacto y sistemas de pasada. Los nuevos diseños fish-friendly y las instalaciones de flujo libre prescinden de grandes embalses, minimizan la alteración de sedimentos y permiten el paso de fauna acuática, reduciendo la fricción con comunidades en etapas de permisología. A esto se suma el crecimiento de la pequeña central hidroeléctrica (PCH), en el rango de 100 kW a 10 MW, que avanza a una tasa del 2,1% anual (GMInsights, 2025).

Indicador
Tendencia / Impacto (2025)
Fuente
Costo de generación (LCOE)Estable: $0,04–$0,06 / kWhIRENA 2025
Reducción de flexibilidad9,5% menos en la última décadaWEF 2025
Participación en almacenamiento>90% de la energía almacenada globalmenteIHA 2025


La IEA (2024) proyecta más de 150 GW de nueva capacidad antes de 2030, concentrados en economías emergentes.

La licencia social: el activo más frágil

El análisis de proyectos fallidos apunta a dos causas recurrentes: ausencia de consulta previa y distribución inequitativa de beneficios. Ambas son prevenibles y, en la mayoría de casos documentados, fueron ignoradas deliberadamente. El 40% de los retrasos en proyectos hidroeléctricos tiene origen en conflictos territoriales no resueltos en etapa temprana. (Nota: cifra requiere atribución a fuente primaria verificable antes de publicación.) El impacto sobre la pesca y el acceso al agua aguas abajo es ya un criterio de elegibilidad para bancos de desarrollo internacionales.

El riesgo real: embalses que el clima dejó obsoletos

Dimensionar una represa con base en promedios históricos de precipitación es, en 2026, una negligencia técnica. Los activos varados en hidroelectricidad son el resultado directo de no incorporar modelos de predicción climática en el diseño financiero. Hay además un punto que la industria subestima sistemáticamente: los embalses en zonas tropicales pueden generar emisiones de metano significativas por descomposición de materia orgánica sumergida. Presentar la hidroelectricidad como carbono neutral sin matizar este factor es, en el mejor de los casos, una simplificación.

Conclusión

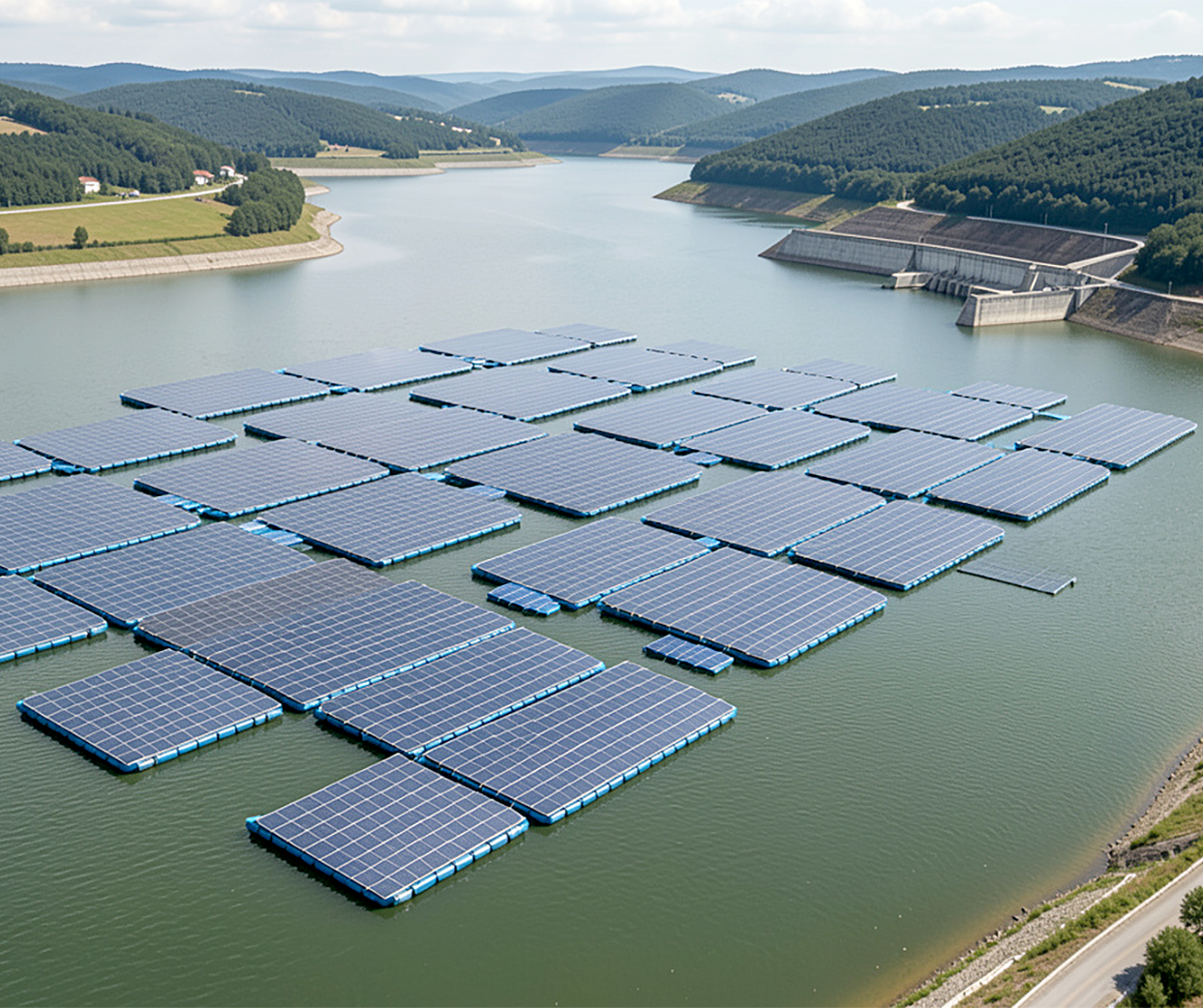

El horizonte inmediato apunta a la integración de solar fotovoltaica flotante sobre embalses existentes: infraestructura de red ya disponible, reducción de evaporación y compensación de intermitencia solar mediante la capacidad reguladora hidráulica. Para 2027, esta sinergia debería consolidarse como modelo estándar.La hidroelectricidad ya no impone condiciones al territorio: las negocia. La prioridad debe ser modernizar plantas existentes y desarrollar sistemas de bombeo antes de abrir nuevos frentes. Los proyectos que no integren gestión socioambiental desde prefactibilidad no tienen viabilidad real, independientemente de su potencial técnico.
